ENEE a punto de concluir dos nuevos circuitos de distribución
El gerente general de la ENEE, Erick Tejada Carbajal, informó que la estatal eléctrica está a punto de concluir construcción de dos nuevos circuitos en distribución
Estos dos nuevos circuitos, son vitales para la adecuación de la nueva Subestación El Sitio y, para liberar carga a los circuitos SUY-L258 y SUY-L256 de la subestación Suyapa. (10 km C/U) y que se extienden por varios municipios.
La inversión en este proyecto fue de más de 23 millones de lempiras y beneficiará a las comunidades de Valle de Ángeles, Santa Lucía, Las Tres Rosas, Parque Obrero, El Carrizal, aldea el Tablón y zonas aledañas.

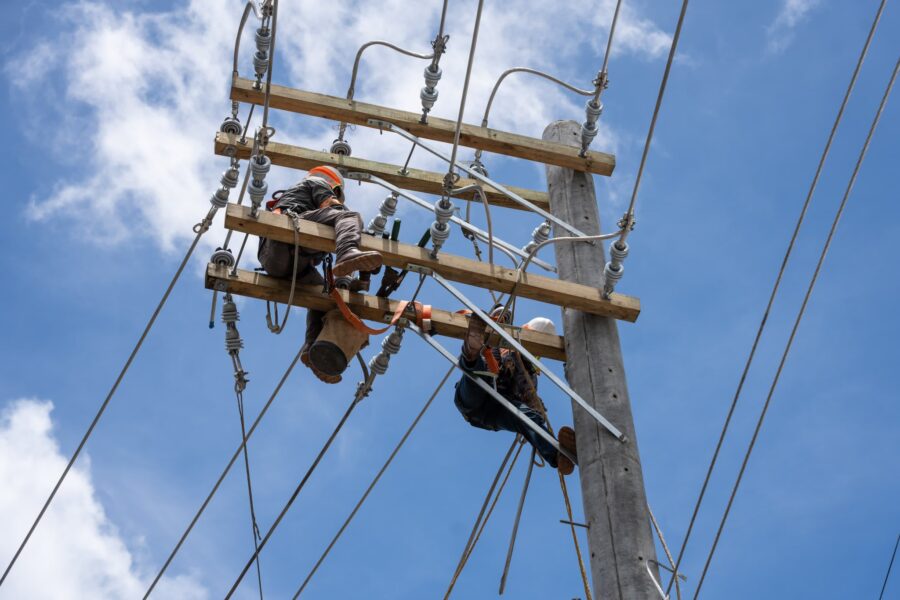

«Estamos con 98% de avance en obra y esperamos inaugurar tercera semana de noviembre», puso Tejada en sus redes.
